除主体结构外,还有许多建筑结构,如构造柱、圈梁,过梁等。这些部分虽小,但意义重大。如果出现问题,将会给工程安全带来隐患。以下是工程施工中细部构造施工注意事项的总结。让我们看看。
结构柱
基本要求
1.放线
构造柱在墙体中位置的放线应按设计布置。没有设计规定时,按规范要求处理。其位置必须从基础到每层垂直排列。在放线,建筑物的轴线和构造柱被作为基准线。首先根据图纸设计的墙体位置放置墙体位线,然后根据构造柱在墙体中的位置进行测量。轴位移的质量偏差不超过5毫米,并做好标记。
2.拉结钢筋的设置
墙体中构造柱的拉杆应在砌筑过程中一起埋设。每隔500mm沿柱高设置一根拉杆,每根拉杆为两根直径6mm的带挂钩的钢筋。构造柱中应设置长度不小于1000毫米的拉杆,并伸入两端砖墙砌体中。
3.构造柱模板逐级紧孔设置

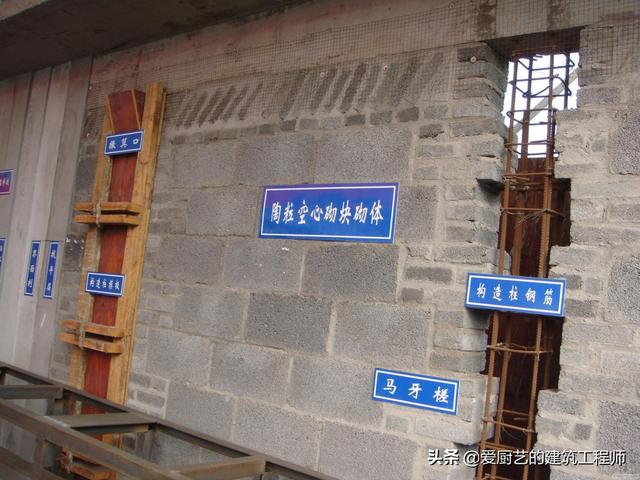

为保证构造柱模板安装牢固,墙体砌筑时应提前预留孔洞,以便逐步拧紧模板支撑。具体的固位方法是使用逐步拧紧作为通孔工具。根据模板支撑的要求位置,每500mm竖向高度预留一个孔。砌筑时,应放在砖砌体的垂直接缝处。如果灰缝位置不正确,可以用电钻(电锤不能用于冲击,对墙体造成轻微损伤,影响观感)在要求的位置钻孔。
结构要求
(1)构造柱与墙体厚度相同,混凝土强度等级在C20以上。砌砖完成后,应安装模板并浇筑混凝土。
(2)构造柱的截面和配筋应符合设计和规范要求。当无设计要求时,构造柱截面最小宽度不小于200mm,厚度应与墙体厚度相同,纵向钢筋不小于412mm,上下锚固在混凝土结构中,箍筋为6 @ 200或按设计要求采用。
(3)构造柱纵向钢筋采用结构预留锚筋或后置钢筋锚固。后安装的钢筋应根据需要用于拉拔试验。
(4)构造柱与墙体接缝砌筑时应砌成马牙槎,每个马牙槎高度不大于300mm,槎口深度为60~100 mm,并沿墙体高度每隔不大于500mm(如果砌块高度一般不大于2皮砖)设置拉结筋,钢筋伸入墙体两端不小于1000mm.
(4)构造柱应在铺设一层楼高后,方可进行穿梭浇筑混凝土,混凝土坍落度应为50 ~ 70 mm,每隔400 ~ 50~70mm高度应捣实。
填充墙
(1)二级结构砌砖必须在结构墙、柱上弹500mm标高水平线、加气混凝土墙垂直线和门位置线。
(2)在砌块墙底部,砌不低于200毫米高的粘土砖或多孔砖墙或混凝土基础带。
(3)砌筑前2天,加气混凝土砌块应在与原结构交接处浇水湿润,以保证砌体粘结良好。
(4)对于穿墙管道,应事先核实其位置和尺寸。要保留主要的,减少以后凿刻时,对墙壁的损坏。
(5)砖砌体墙不得有小于砌块长度的1/3。下一层如灰缝厚度大于20毫米,应用细石混凝土整平摊铺,满铺挤压砌筑,上下皮错缝搭砌
(9)砌块与门之间的连接,每隔两皮砖砌筑一皮预制混凝土砌块或预埋木砖或铁粘土砖后,一般要求按洞口高度2m以内每边砌筑3块;当孔的高度超过2米时,每边应砌4块。
圈梁
(1)圈梁应连续位于同一水平面上,并沿垂直墙和水平墙形成闭合形状。当圈梁被门窗洞口隔断时,应在洞口上部增加一个相同截面的附加圈梁。附加圈梁和圈梁的重叠长度不小于垂直间距的2倍,不小于1m。
(2)圈梁应在垂直墙和水平墙的交接处有可靠的连接,尤其是在房屋的转角和丁字路口。
(3)钢筋混凝土圈梁的宽度应与墙体厚度相同。当壁厚不小于240毫米时,其宽度不应小于壁厚的2/3。
(4)对于有现浇楼(屋)盖的多层砌体结构建筑,当层数超过5层时,根据相关标准夹层设置现浇钢筋混凝土圈梁时,应同时浇筑梁板和圈梁。
过梁
(1)由于过梁弯矩和剪力的共同作用,当受拉区拉的应力超过砖砌体的拉强度时,将产生竖向裂缝。钢筋混凝土过梁的破坏形式与受弯构件相似。检查时,应充分考虑两端支座的局部受压是否满足要求。
(2)填充墙门窗过梁,当入口墙与构造柱之间的距离小于250毫米时,过梁钢筋应埋入墙或构造柱内,采用现浇过梁的形式,根据下部钢筋均匀设置,并根据梁的要求锚固。
(3)安装时,确保标高和位置准确,坐灰饱满,两端支撑点长度一致,增强稳定性。

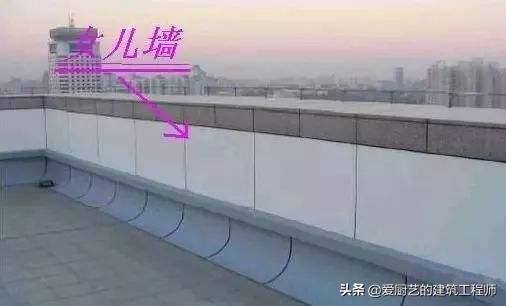

女儿墙
(1)女儿墙砌体应设置纵向拉杆,拉杆应为全长,其中两根穿过构造柱。
(2)设置构造柱,设计合理的截面间距。竖向钢筋应根据抗震计算确定。下部应锚固在顶部环形梁中。上部与梁整连顶环之间的间距不得超过4m。
(3)女儿墙砌体外侧设置横向连接钢筋,每隔4层砖压一根钢筋,开口端锚固在构造柱内,两直肢随坡加长。当柱外砌体厚度不大于120毫米时,不得设置横向拉杆。
(4)伸缩缝每隔12m设置一次。

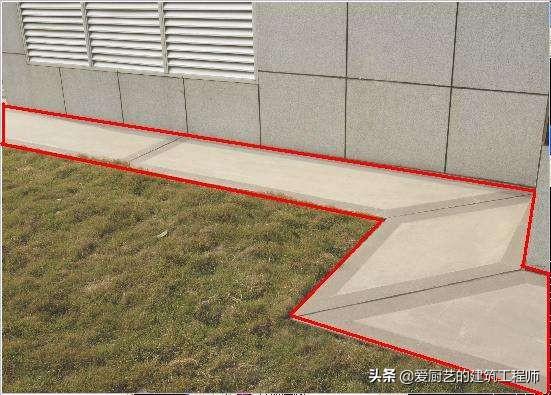

散水
(1)宽度:不小于600毫米。当屋面采用无组织排水时,檐口宽度为200毫米。
(2)斜率:3%~5%。
(3)厚度:不小于60毫米
(4)长度:除台阶和斜坡外,每隔6~12m设置一个宽度为20mm的缝隙,缝隙内填充沥青(martel润滑脂)。
(5)年降雨量不超过900毫米时,设置分散水,降雨量超过900毫米时,设置明沟
(6)无组织屋面排水和挑檐的建筑,其散水宽度应比挑檐宽150 ~ 200毫米。对松散水面的一个重要要求是,它应该有一个向外的坡度,并且至少比离墙最远的室外平台高出20毫米。
(7)大部分混凝土散水伸缩缝和沉降缝采用15 ~ 20毫米宽的板条作为框条。一般来说,木质框架条需要用红色和白色松散干燥材料刮平。混凝土硬化后,将板条拔出,修补混凝土边缘,然后浇注沥青水泥。
(8)用沥青水泥浇灌散水伸缩缝时,必须采取遮挡措施,避免污染建筑物转角处的墙体和散水表面。
水落口
(1)水落口杯上口标高应设置在沟底最低处。防水层在水落口杯不应小于50毫米
(2)水落周围500mm直径范围内的坡度不小于5%,并用防水涂料或密封材料密封,厚度不小于2mm。
(3)水落口杯与底座的接触处应留有20毫米宽、20毫米深的凹槽,并填充密封材料。由于水落物的材料不同于天沟和檐沟,的材料,环境温度的变化将导致水落物和檐沟,之间出现裂缝,因此水落物应牢固固定。
(4)卷材防水屋面水落口。埋设时,水落口杯与立管桶口之间的连接处应填满密封材料,以防止暴雨时在该处灌水。在水落周围500mm直径范围内,应使用防水涂层或密封材料作为厚度不小于2mm的附加加强层进行密封。根据防水材料的类型,应采用不同的涂层遍数,以满足涂层的厚度要求。水落口杯与基层接触处应留有20毫米宽、20毫米深的凹槽,并嵌有密封材料。
(5)涂料防水屋面水落口。水落周围500mm直径范围内,坡度不小于5%,密封应采用涂层或密封材料,厚度不小于2mm;水落口杯与底座的接触应预留20毫米宽、20毫米深的凹槽,并埋置密封材料。
变形缝
(1)膨胀和收缩的变形缝应较少,可根据不同的工程结构类型和工程地质条件,采取加固带和诱导缝等替代措施。
(2)变形缝处混凝土结构厚度不小于300 mm,用于沉降的变形缝最大允许沉降差不大于30 mm
(3)地震j的宽度
17
上一篇:建筑企业工程施工的基础作业包括桩基施工、灌注桩施工、地基处理
下一篇:施工企业用了工程项目管理软件,就不需要人来管理了吗?
相关主题
优秀的施工管理软件
6055
什么是工程项目管理系统?
3062
建设工程项目管理系统
2107
推荐4款免费甚至开源的项目管理软件,有在线版的和私有部署版的
1895
工程项目管理系统的管理有哪些特点?
1886
暖通工程管理软件推荐
1861
施工企业用了工程项目管理软件,就不需要人来管理了吗?
1852
公路路线硬路肩、土路肩的横坡的设计规定
1851
弱电智能化工程常见的8款系统
1779
一个优秀好用的建筑施工管理软件
1726
项目管理软件
推荐
精品
推荐
免费品牌入驻
ERP系统
管理生产企业的销售部、采购部、工程部、生产部、仓库、财务部。企业ERP管理软件支持按订单、按计划生产,适合生产制造企业、加工厂,包括自有研发及销售的全面型制造企业。
进销存软件
管理企业的出入库、进货、销货、库存、资金。支持商品的组装和拆卸业务,详细记录商品的应收、应付款,并自动统计未结款项。
客户管理系统
销售团队管理、销售成本分析、客户售后管理、售后材料及成本管理。
OA办公系统
管理公司的人事、行政、办公、资产、审批。
房产中介系统
为房地产公司、房产中介、公寓公司提供销售及客户的信息化管理。
项目管理软件
管理企业的项目、合同、工程材料、工程设备、劳务分包、租赁等业务。让工程成本核算、项目利润一目了然,合同的应收、应付款项有据可循,材料的采购/用量实时统计。
表格共享协作
免费的、多人同时编辑Excel共享表格的软件,提供企业内网版和在线云表格两个版本。
货代管理系统
管理货代物流企业的货运代理运输、车辆配送、集装箱、仓储出入库,支持陆运、海运、空运,自动统计货运成本及收入。
项目管理软件
热门资讯
发布资讯
优秀的施工管理软件
什么是工程项目管理系统?
建设工程项目管理系统
推荐4款免费甚至开源的项目管理软件,有在线版的和私有部署版的
工程项目管理系统的管理有哪些特点?
暖通工程管理软件推荐
施工企业用了工程项目管理软件,就不需要人来管理了吗?
公路路线硬路肩、土路肩的横坡的设计规定
弱电智能化工程常见的8款系统
一个优秀好用的建筑施工管理软件
「项目管理软件」推荐5款项目管理软件,哪款更好用呢?
工程项目管理软件哪家好用?
工程管理,竟然做到这个程度了!真的很优秀
推荐
